Подрядчик "Стандарт Строй" осваивает 50 миллионов рублей на строительстве ледового дворца

29 июля 2015 автор

До холодов планируют завершить основную часть коробки здания и возвести кровлю. Это поможет уберечь в будущем конструкцию спортивного объекта от разрушений, вызванных влиянием погодных факторов.

 Строительство спортивного зала с искусственным льдом началось в 2009 году. Затем финансирование работ на 1,5 года приостановили. В конце 2013-го строители вернулись на объект. В этом году федеральное финансирование на продолжение работ составило 78 миллионов рублей. Но в итоге бюджет сократили до 54-х. Часть средств, которые планировалось освоить в этом году на строительстве спортивного зала, пришлось перебросить на другие неотложные нужды в черте города. И хотя сумма существенно снизилась, основная часть запланированных на год работ будет выполнена, отмечают в городской службе единого заказчика-застройщика. Уже скоро завершат установку ферм покрытия, начатую прошлым летом. К слову, ширина пролета над будущей ледовой площадкой впечатляющая - 45 метров.

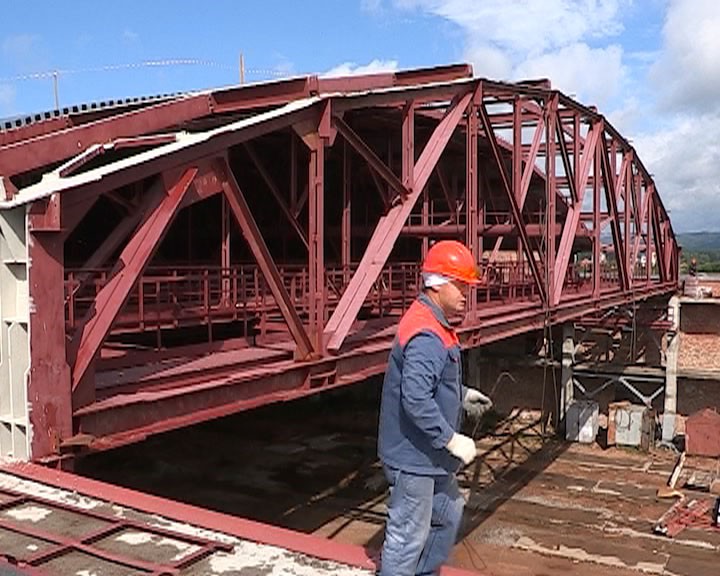

Алексей БАНИН- корреспондент: «Вес только одной фермы покрытия составляет 24 тонны. Приблизительная стоимость 2,5 миллиона рублей. И таких ферм здесь будет 11».

Девять  уже установлены. Оставшиеся две смонтируют в августе и работа с металлоконструкциями будет завершена. Сегодня на уже установленных фермах идет устройство штампнастила. Его выполняют субподрядчики из Зеленогорска: СМУ-95 и фирма "Вега". Площадь крыши ни много, ни мало 3 300 квадратных метров.

Игорь ВИШНЯКОВ - главный инженер МКУ "Заказчик": «После того, как штампнастил будет настелен, мы уже приступаем непосредственно к гидроизоляции. Гидроизоляция будет материал "Экопал". Потом уже в полном объеме закуплен материал "Эковер" - теплоизоляционный материал. Верхний слой будет также "Экопал". В этом году эти работы завершаются».

В конце лета планируют приступить к сооружению инженерного блока. Он будет выполнен, как и основная коробка здания, из кирпичной кладки. Но в 2015-м, исходя из объема финансирования,  завершить блок не получится.

Игорь ВИШНЯКОВ: «На отметку 100 процентов будет выполнена противопожарная стена и начнем, непосредственно, строительство самого блока. Выйдем на отметку не более трех с половиной метров, и на этом работы на этот год прекращаются».

На сегодняшний день стоимость строительства зала оценивается в 640 миллионов рублей. На данный момент освоено чуть более 200 миллионов. Еще часть из общей суммы пойдет на приобретение дорогостоящего зарубежного инженерного оборудования. Не исключено, что с повышением относительно рубля стоимости мировых валют, произойдет и удорожание проекта. Само же оборудование  приобретут только на заключительной стадии работ.

С Министерством финансов России уже согласовано финансирование на 2016 и 2017 годы, в каждый из которых будет выделяться порядка 60 миллионов рублей. К софинансированию на следующих стадиях строительства должен подключиться и краевой бюджет.
