Работы по обустройству нового пространства возле обводнённых карьеров ещё не завершены, но многие зеленогорцы уже оценили будущий озеро-парк с круговой пешеходной дорожкой.
Надежда Александровна: Ходим, знаете, здорово! Не по бурелому, не по камням, всё так ухожено. Вот это мы ещё не видели, но тоже мне нравится. Хорошо, молодцы.
По плану строительные работы должны были здесь завершиться ещё 16 октября. Но то и дело возникающие задержи в поставке материалов, в нехватке рабочих и другие отодвинули готовность объекта на снежное время года. Так, например, асфальтирование пешеходной дорожки делали частями, и после три участка не были приняты "Заказчиком" - два успели переделать до снежного покрова, а вот третий, это около 180 кв. м., предстоит застилать заново, расчищая снег.
Игорь ВИШНЯКОВ - главный инженер МКУ "Заказчик": На следующей неделе обещают положительную температуру. Снег будем полностью удалять механическим способом, дальше обязательно факелами чтобы просушили основание и выполнили эту работу.
На 100% выполнено освещение территории парка и пешеходной дорожки, обустройство парковки возле собора, примерно на 20 автомобилей, укладка брусчатки со стороны детского пляжа. Сейчас рабочие строят зоны отдыха. Установлен, пока на лёд, понтон с тремя кругами, которые будут выполнять роль смотровой площадки. Предстоит еще закрепить понтон и обустроить подход к нему.

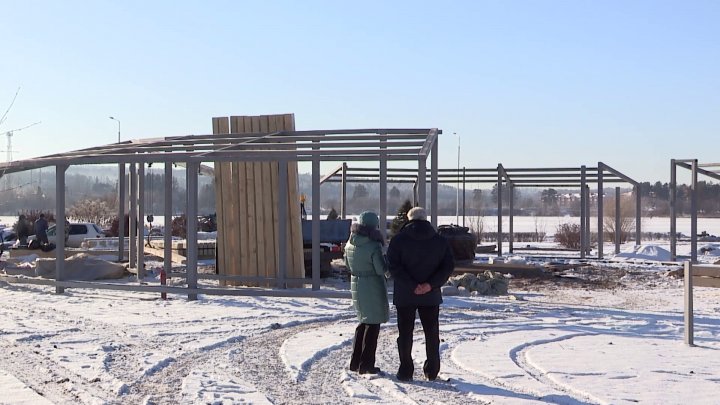

Самая кипучая работа сегодня идет на обустройстве спуска к воде и площадки рядом. Сам ступенчатый спуск уже смонтирован, сейчас рабочие занимаются формированием и установкой габионов - кубов из металлической сетки, наполненных камнями. Они будут использоваться как скамейки. Также установлен каркас с подсветкой для качелей, их на цепи повесят весной. Уже занял своё место на постаменте вазон-фонтан, сухой запуск которого проведен. Продолжается монтаж конструкций для коммерческих помещений и туалетов. Здесь обнаружилась нехватка металлических балок.
Игорь ВИШНЯКОВ: Проектировщики допустили грубейшую ошибку при проектировании - не учли материал по металлоконструкциям. Мы решаем сейчас вопрос об оплате недостающих элементов, и подрядная организация будет дозаказывать материал для того, чтобы завершить данные работы.
Чтобы не простаивала работа, сделанные конструкции начинают обшивать деревянными балками. На противоположной стороне озера, за Ледовым дворцом, уже смонтирована смотровая площадка, возле которой появится интересный арт-объект.
Игорь ВИШНЯКОВ: Фигура, которая под действием ветровых нагрузок переливается лепестками и очень красиво смотрится. 20-22 числа мы это увидим.
Недалеко от смотровой площадки появится еще и "пирс рыбака". Сейчас подрядчику на завершение работ отведен срок до 28 ноября.
Морозы не останавливают строительные работы на территории озера-парка
Отставание от графика на сегодня составляет порядка месяца, а готовность оценивается в 83%. В службе "Заказчик" заверяют, что объект будет сдан до конца ноября.
